2023年4月13日,随着总干渠进水闸闸门徐徐提起,,,,一渠清水奔流而出,,,,白云山灌区项目正式拉开2023年春耕浇灌供水序幕。。。。。。
白云山灌区是以白云山水库、螺滩水库、洞口水库、天马山水库为主要水源的多水源蓄引水浇灌工程,,,,项目建设规模涵盖吉安市青原区、泰和县、吉水县的十二个州里(。。。。。。,,,,主要解决32.97万亩耕地浇灌,,,,灌区总面积993平方公里。。。。。。
白云山灌区“十四五”续建配套与现代化刷新工程由五个灌片组成,,,,为总干灌片、青原灌片、螺滩灌片、泰和灌片、洞口灌片。。。。。。主要建设内容:整治干支渠总长117.523km;;;;新建、加固、刷新种种渠系修建物414座,,,,(水闸、分水涵、倒虹吸、机耕桥、人行桥、渡槽);;;;整治排洪渠5.18km; 刷新、修缮治理站房修建面积2290㎡。。。。。。条约金额14220.28万元,,,,条约工期1280日历天,,,,妄想完工日期2025年12月31日。。。。。。
白云山灌区“十四五”续建配套与现代化刷新工程设计、采购、施工总承包(EPC)项目于2022年7月12日签署施工条约并完成项目部组建,,,,凭证浇灌工程特点,,,,该项目水下部分施工建设期为2022年11月~2023年3月尾,,,,水下部分施工期只有五个月,,,,且建设项目内容繁多、点多面广,,,,治理较为难题。。。。。。为确保项目正常实验,,,,项目部接纳分片举行治理,,,,对应五个二级业主设置五个分项目部举行治理。。。。。。因浇灌需要,,,,项目于2022年11月13日灌区停水后正式动工,,,,(其中泰和、洞口片受疫情影响,,,,11月1日最先进场施工)。。。。。。
为确保项目进度目的,,,,确保灌区准期通水,,,,项目治理团队与业主、监理、设计增强相同协作,,,,合理妄想安排、倒排工期,,,,使用晴晴天气加班加点,,,,在雨天凭证暂时蹊径情形合理调解施工区段,,,,接纳块石修路、钢板铺路等步伐确保项目小雨不歇工。。。。。。在公司顽强的向导下,,,,在业主、设计、监理等参建各方同心协力全力支持下,,,,承继公司做一个项目、交一方朋侪、立一座丰碑的理念,,,,经由项目部全体员工为期五个多月的奋战,,,,白云山灌区于2023年4月13日准期实现2023年春耕浇灌目的。。。。。。工程进度、质量、清静治理等获得参建各方的一致好评。。。。。。

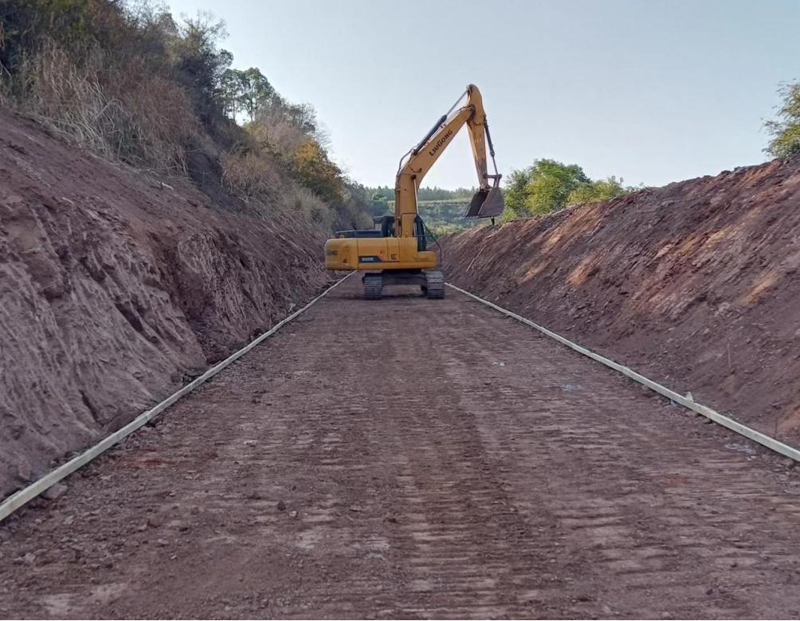

总干灌片箱涵段基础开挖

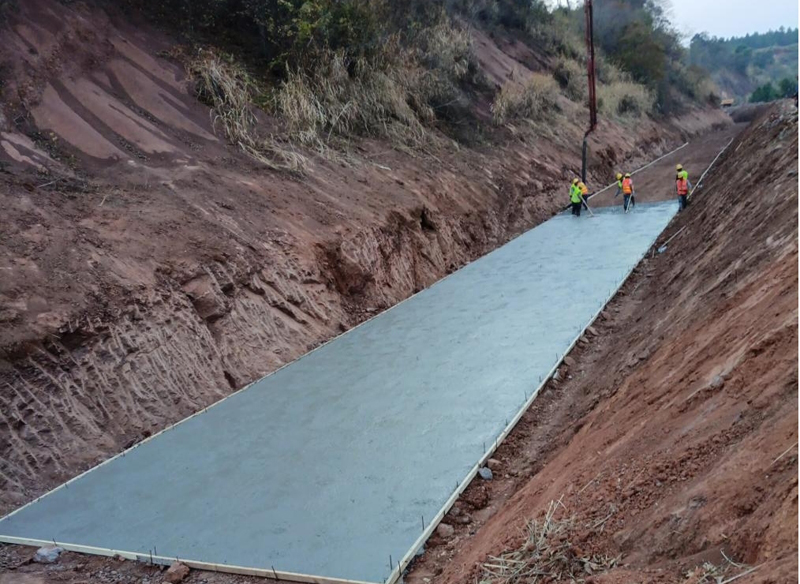

总干灌片箱涵段基础垫层砼浇筑

总干灌片箱涵段砼浇筑

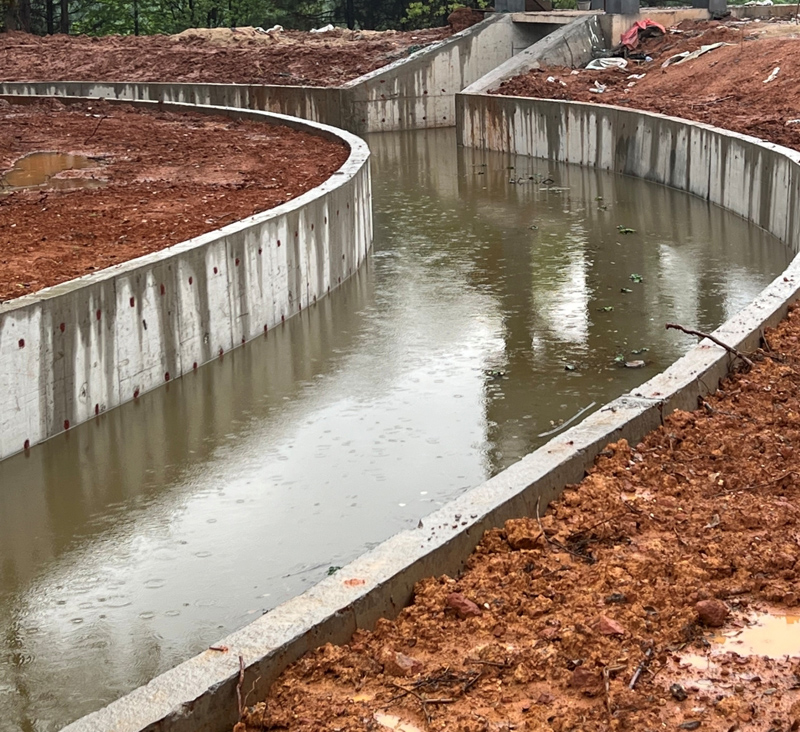

总干灌片箱涵段现场

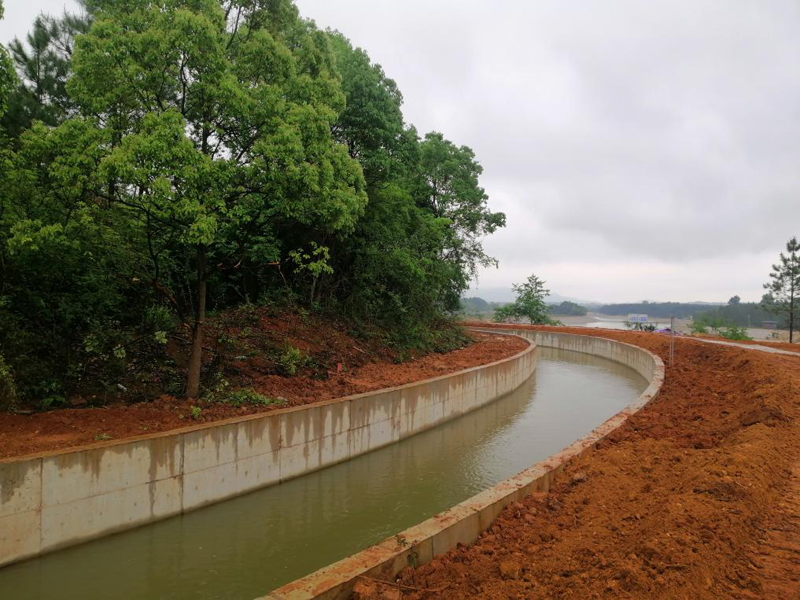

总干灌片箱涵入口矩形渠段通水现状

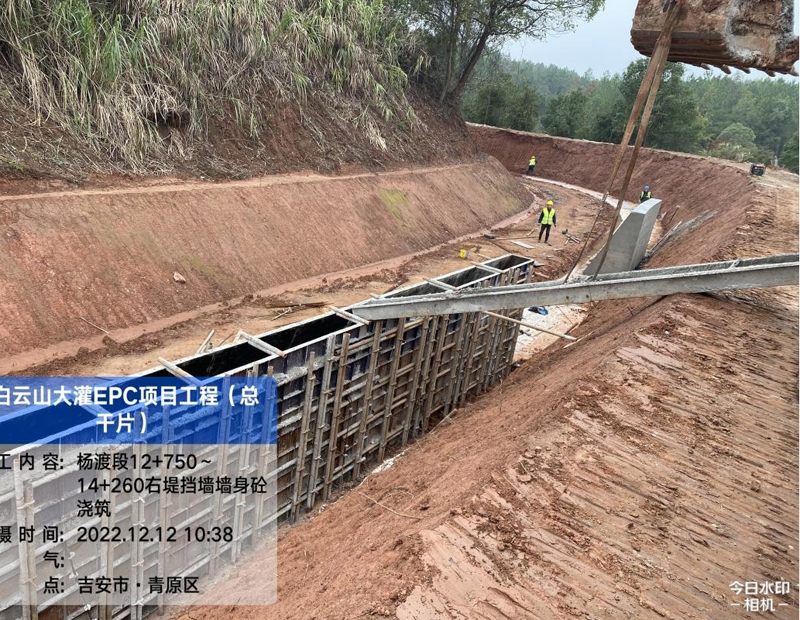

总干灌片杨渡段砼挡墙段混凝土浇筑

总干灌片杨渡段砼预制块、砼挡墙段施工现场

总干灌片高家矩形槽段通水现状

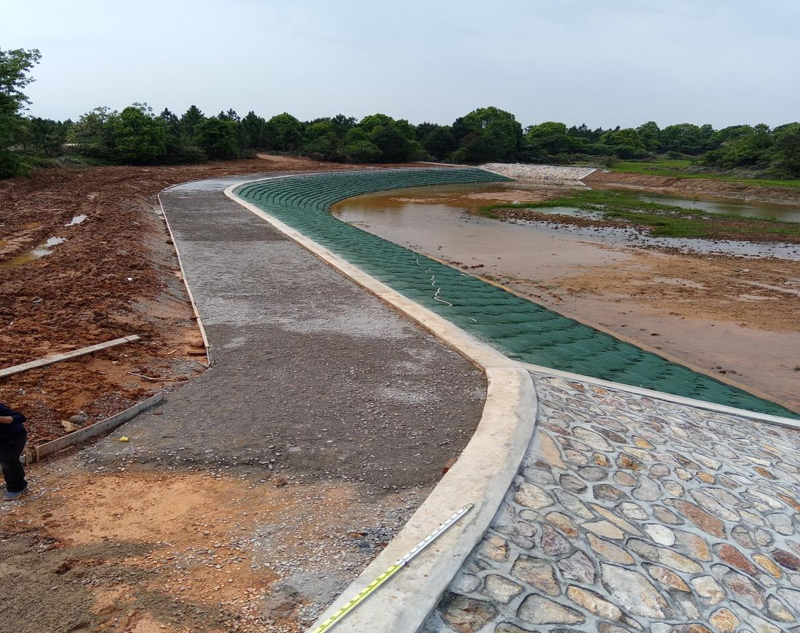

总干灌片肖家水塘生态袋护坡

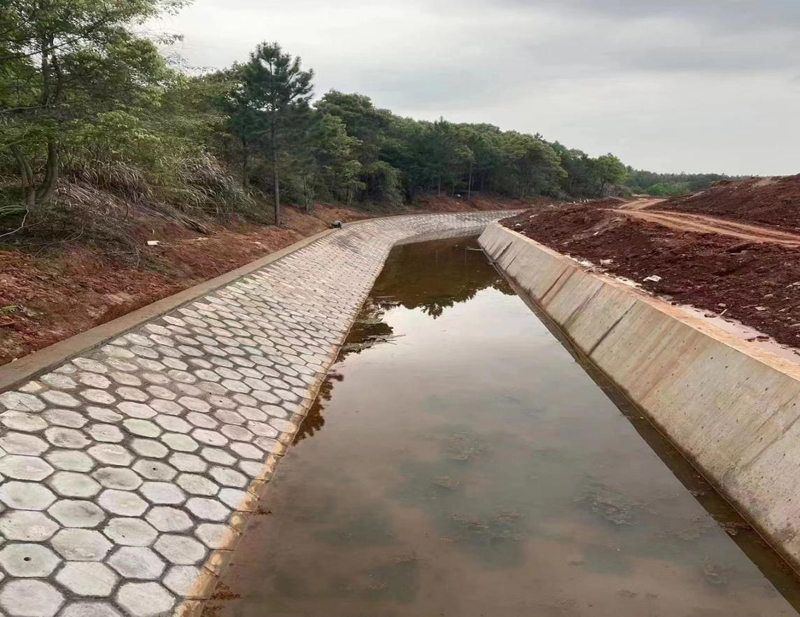

总干灌片毛家段矩形渠段通水现状

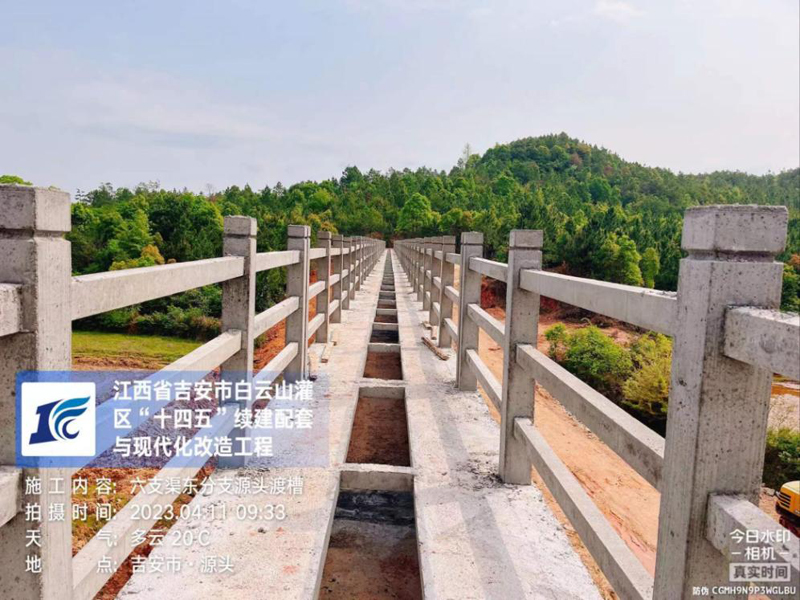

青原片源头渡槽

青原片岗头支渠成型

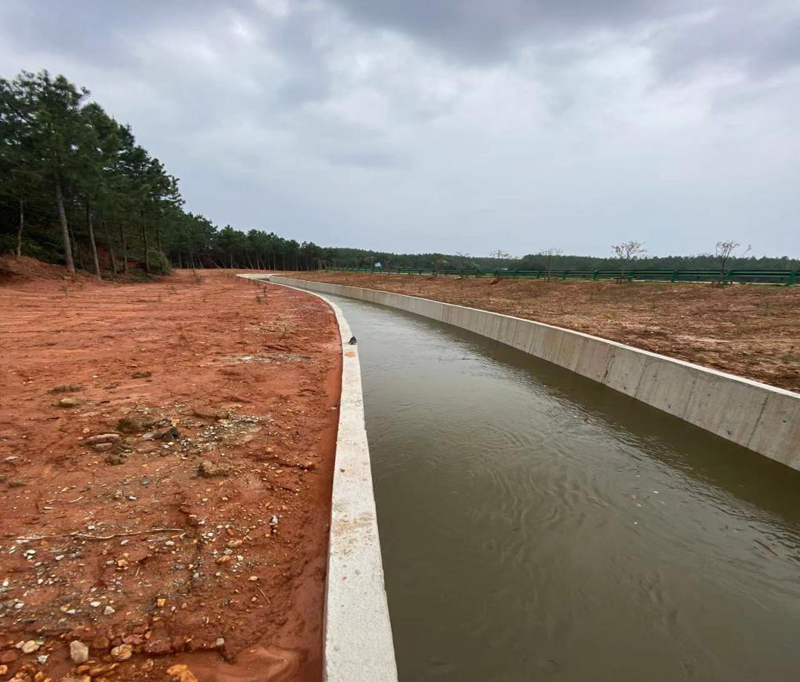

青原片东干渠通水现状

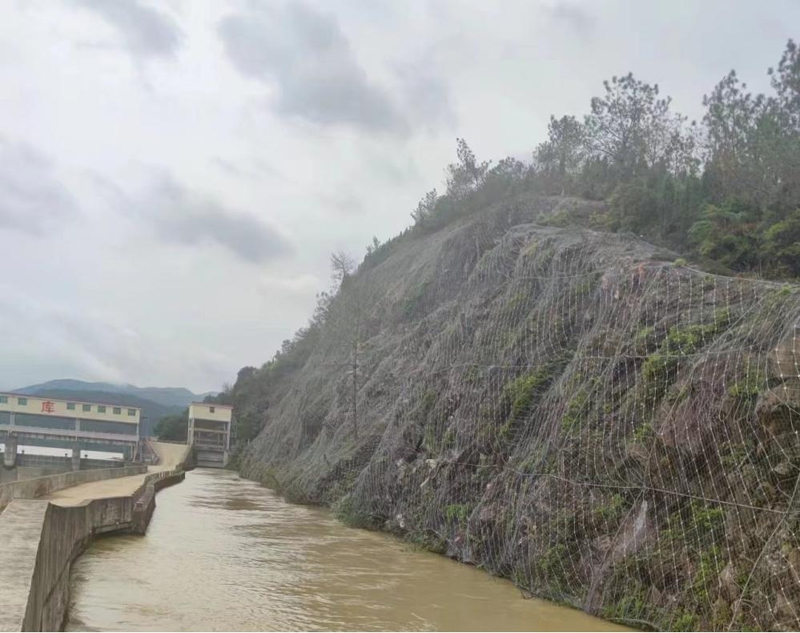

螺滩片南干渠

泰和片万合倒虹吸钢管铺设

泰和片四支渠通水现状

洞口片挡墙段土方回填

洞口片挡墙段土方回填
